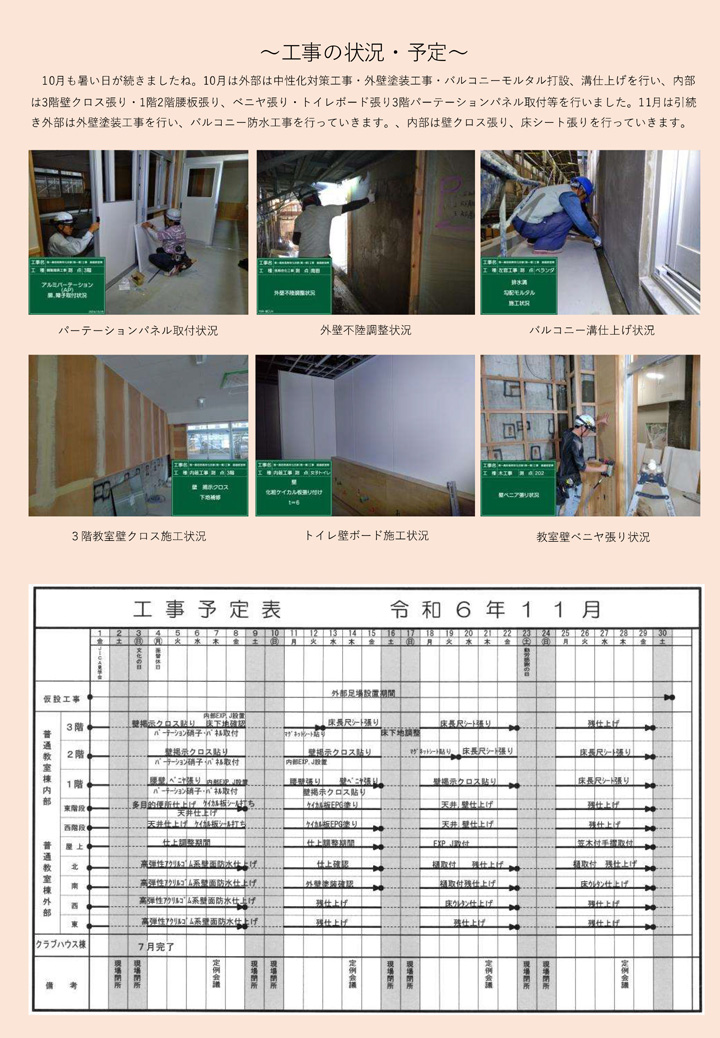

10月も暑い日が続きましたね。10月は外部では中性化対策工事・外壁塗装工事・バルコニーモルタル打設、溝仕上げを行い、内部では3階壁クロス張り・1階2階腰板張り、ベニヤ張り・トイレボード張り3階パーテーションパネル取付等を行いました。

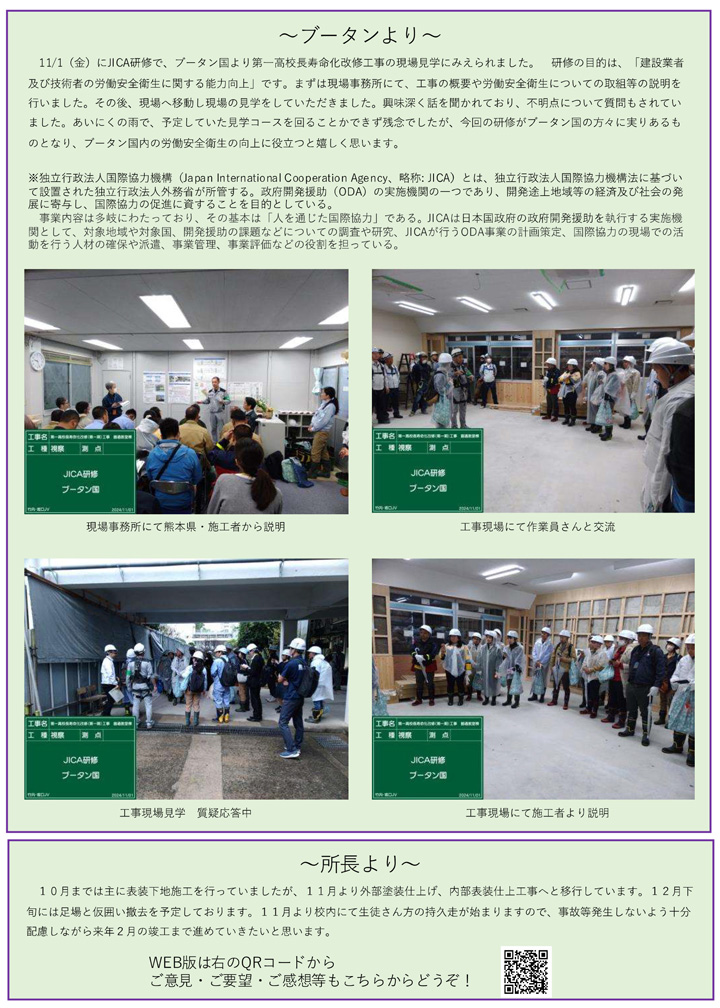

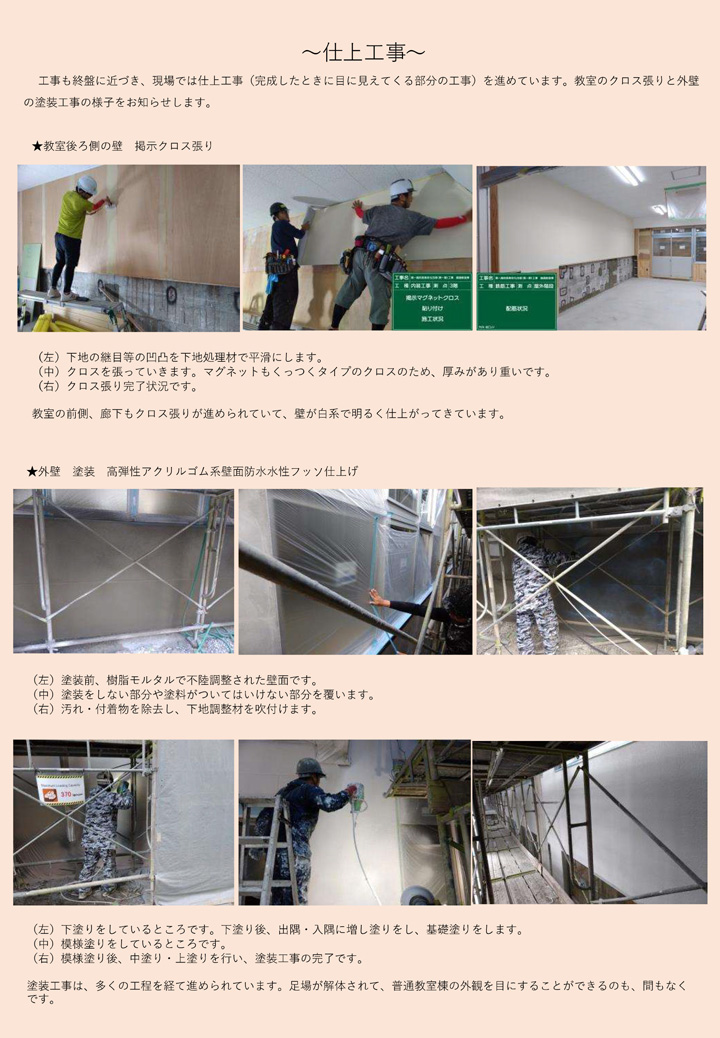

11月は引き続き外部では外壁塗装工事を行い、バルコニー防水工事を行っていきます。内部では壁クロス張り、床シート張りを行っていきます。
